Dánsko restartuje větrnou expanzi: Po loňském neúspěchu láká investory státní podporou

Facebook
Twitter
LinkedIn
Dánská energetická agentura dnes, 20. listopadu 2025, oficiálně vyhlásila výběrová řízení na tři rozsáhlé mořské větrné parky, které mají dohromady zajistit minimálně 2,8 GW čisté energie.

KODAŇ – Dánská energetická agentura dnes, 20. listopadu 2025, oficiálně vyhlásila výběrová řízení na tři rozsáhlé mořské větrné parky, které mají dohromady zajistit minimálně 2,8 GW čisté energie. Tento krok je klíčový pro dánské klimatické cíle a přichází s novou, pro investory atraktivnější strategií, jež zahrnuje státní dotace a větší flexibilitu. Cílem je odvrátit neúspěch z roku 2024, kdy se do podobných aukcí nepřihlásil žádný zájemce.

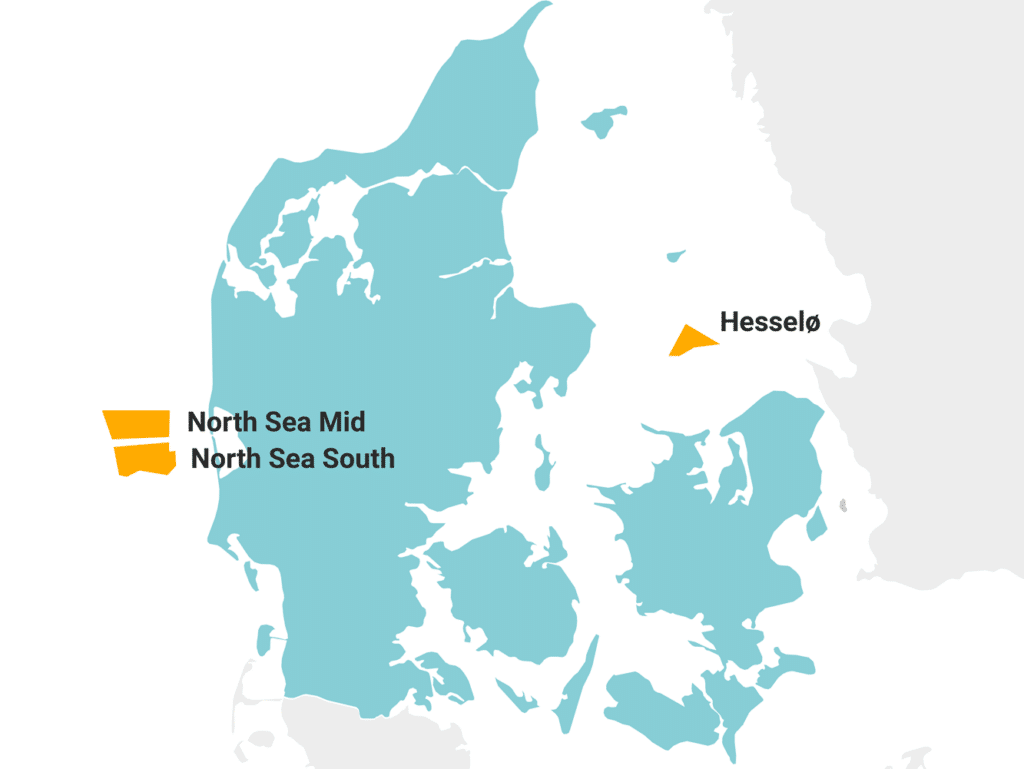

Nové větrné farmy, schopné pokrýt spotřebu přibližně tří milionů dánských a evropských domácností, vyrostou ve třech strategických oblastech: „Severní moře Střed“, „Hesselø“ v průlivu Kattegat a „Severní moře Jih“.

Stát garantuje cenu, aby snížil riziko

Po neúspěšných tendrech z minulého roku, kdy agentura na první tři vypsané oblasti neobdržela žádnou nabídku, proběhl intenzivní dialog s trhem. Jeho výsledkem jsou dvě politické dohody z letošního roku, které zásadně mění podmínky. Tou nejdůležitější novinkou je zavedení podpůrného schématu známého jako „oboustranná smlouva na vyrovnání rozdílu“ (CfD).

V rámci tohoto modelu stát garantuje výrobcům elektřiny pevnou výkupní cenu. To developery chrání před rizikem nízkých tržních cen elektřiny, což byl jeden z klíčových požadavků trhu. Stát na tuto podporu vyčlenil maximální částku 55,2 miliardy dánských korun (včetně DPH).

Důraz na udržitelnost a bezpečnost

Kromě samotné výroby energie kladou nové tendry velký důraz na udržitelnost, sociální odpovědnost a bezpečnost. Součástí podmínek jsou například požadavky na recyklovatelnost turbínových listů nebo opatření proti sociálnímu dumpingu.

Vítězný uchazeč pro lokalitu „Hesselø“ bude navíc muset větrný park postavit s takzvaným „přírodně inkluzivním designem“, který bere ohled na okolní ekosystém. Vzhledem k rostoucím bezpečnostním hrozbám si Dánská energetická agentura rovněž vyhrazuje právo kdykoliv od vítězného uchazeče požadovat doložení souladu s platnými předpisy o kybernetické bezpečnosti.

Časový harmonogram a kapacity

Nové tendry jsou rozděleny podle jednotlivých lokalit s následujícími parametry:

  • Severní moře Střed: minimální kapacita 1 GW, dokončení do konce roku 2032.

  • Hesselø: minimální kapacita 800 MW, dokončení do konce roku 2032.

  • Severní moře Jih: minimální kapacita 1 GW, dokončení do konce roku 2034.

Vítězní uchazeči budou mít navíc možnost instalovat vyšší než minimální požadovaný výkon, což jim umožní maximalizovat potenciál daných oblastí.

Zájemci mohou podávat své nabídky pro oblasti „Severní moře Střed“ a „Hesselø“ do jara 2026. Termín pro podání nabídek na oblast „Severní moře Jih“ je stanoven na podzim 2028. Veškerá tendrová dokumentace je zveřejněna prostřednictvím portálu EU Supply.
